Onderhoudsbegroting opstellen: stap voor stap
De onderhoudsbegroting is een van de meest besproken documenten op de afdeling onderhoud. Te laag begroot en je loopt het hele jaar achter de feiten aan. Te hoog begroot en je verliest geloofwaardigheid bij het management. De kunst is een onderbouwde begroting die realistisch is en verdedigbaar.
In dit artikel doorlopen we stap voor stap het proces om een onderhoudsbegroting op te stellen. We bespreken de kostenposten, de onderbouwing met risicodata en tips om het budget goedgekeurd te krijgen.

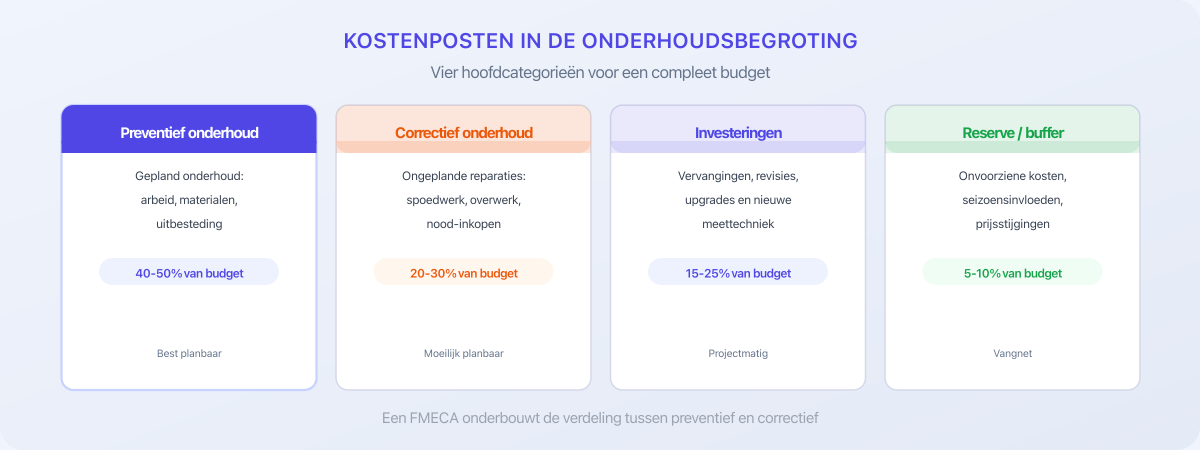

De vier kostenposten van een onderhoudsbegroting
Een complete onderhoudsbegroting bevat vier hoofdcategorieën:
Preventief onderhoud (40-50%). Het geplande onderhoud: periodieke inspecties, smering, vervangingen en revisies. Dit is de best planbare kostenpost en wordt direct afgeleid uit het onderhoudsplan. De FMECA bepaalt welke activiteiten nodig zijn en met welk interval.
Correctief onderhoud (20-30%). Budget voor ongeplande reparaties. Hoewel je storingen niet kunt voorspellen, kun je op basis van historische data een realistisch budget schatten. Analyseer de correctieve onderhoudskosten van de afgelopen 3-5 jaar en corrigeer voor trends.
Investeringen en projecten (15-25%). Geplande vervangingen, revisies, upgrades en nieuwe installaties van meettechniek. Deze post wordt vaak los van de operationele begroting behandeld als CAPEX.
Reserve en buffer (5-10%). Een buffer voor onvoorziene kosten: prijsstijgingen, seizoensinvloeden en niet-voorspelbare events. Een buffer van 5-10% is gangbaar in de industrie.

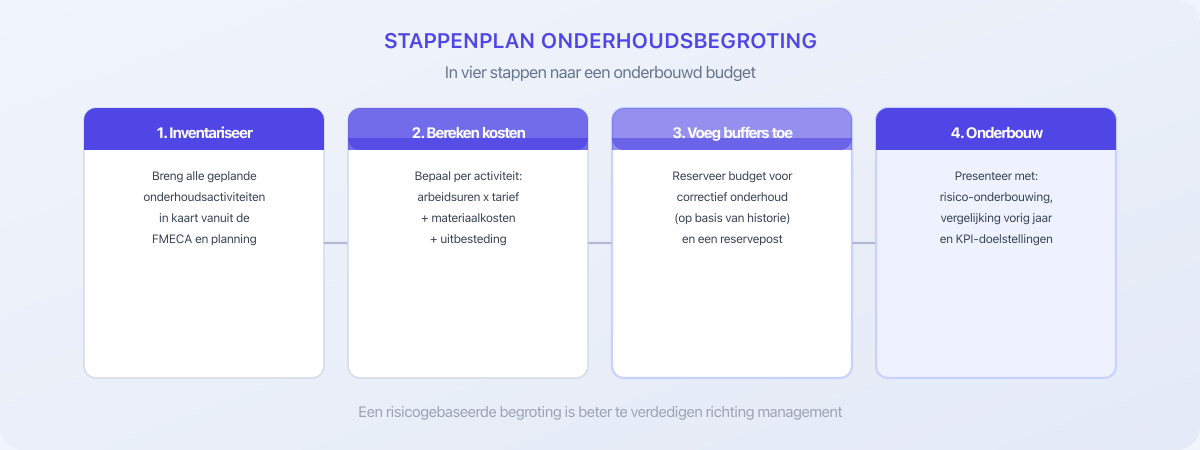

Stappenplan: onderhoudsbegroting opstellen
Stap 1: Inventariseer alle geplande activiteiten. Vertrek vanuit het onderhoudsplan en de FMECA-resultaten. Lijst alle geplande onderhoudsactiviteiten voor het komende jaar op, inclusief frequentie en geschatte duur.
Stap 2: Bereken de kosten per activiteit. Per onderhoudsactiviteit: arbeidsuren x uurtarief + materiaalkosten + eventuele uitbesteding. Gebruik werkelijke kosten uit voorgaande jaren als referentie en corrigeer voor tariefswijzigingen.
Stap 3: Voeg het correctief budget toe. Analyseer de stilstandkosten en correctieve onderhoudskosten van de afgelopen jaren. Bereken het gemiddelde en houd rekening met de veroudering van het machinepark — oudere installaties genereren doorgaans meer correctief onderhoud.
Stap 4: Onderbouw en presenteer. Een onderhoudsbegroting die onderbouwd is met risicodata overtuigt het management beter dan een begroting gebaseerd op "vorig jaar + 5%". Laat zien welke risico's je afdekt, wat de gevolgen zijn van bezuiniging en hoe de begroting zich verhoudt tot de total cost of ownership.
De begroting onderbouwen met risicodata
Het verschil tussen een sterke en een zwakke onderhoudsbegroting zit in de onderbouwing. Een risicogebaseerde begroting toont per installatie de relatie tussen het gevraagde budget en het risico dat ermee wordt afgedekt.
Concreet: de FMECA laat zien welke faalvormen onacceptabel of kritisch zijn. De bijbehorende onderhoudsactiviteiten vormen het minimale budget — hierop bezuinigen verhoogt het risico op ongeplande stilstand en veiligheidsincidenten. De acceptabele risico's bieden ruimte voor een run-to-failure strategie en dus voor budgetbesparing.
Deze onderbouwing maakt het gesprek met het management concreet: "als we EUR 50.000 bezuinigen op preventief onderhoud, accepteren we een verhoogd risico op stilstand van installatie X met een geschatte impact van EUR 200.000 per incident."
Veelgemaakte fouten bij het opstellen van een onderhoudsbegroting
Vorig jaar + indexatie. De meest voorkomende en minst onderbouwde methode. Het machinepark verandert, de onderhoudsstrategie evolueert en de risico's verschuiven. Een begroting moet deze dynamiek weerspiegelen.
Geen correctief budget reserveren. Storingen gebeuren, ook bij goed preventief onderhoud. Wie geen correctief budget reserveert, overschrijdt gegarandeerd de begroting.
Geen scenario's presenteren. Bied het management keuze: een basisbegroting (minimaal verantwoord), een optimaal scenario (wenselijk niveau) en de gevolgen van bezuiniging (verhoogd risico). Dit versterkt de besluitvorming.
Tips voor managementgoedkeuring
- Vertaal technische risico's naar financiële impact — management denkt in euro's
- Toon de trend over meerdere jaren — dalende onderhoudskosten bij stijgende beschikbaarheid is het sterkste argument
- Koppel aan KPI-doelstellingen — welke OEE en beschikbaarheid realiseert dit budget?
- Gebruik vergelijking met benchmarks — hoe verhoudt je budget zich tot branchgemiddelden?
Een onderbouwde onderhoudsbegroting begint bij een goede risicoanalyse. Previx maakt FMECA toegankelijk met een intuïtieve workflow en AI-ondersteuning, zodat je in een fractie van de tijd je budget onderbouwt. Ontdek Previx →
Conclusie
Een goede onderhoudsbegroting is niet gebaseerd op gevoel maar op data. Door systematisch de vier kostenposten in te vullen, historische data te analyseren en de begroting te onderbouwen met risicodata uit de FMECA, stel je een budget op dat realistisch en verdedigbaar is.
Begin met het inventariseren van alle geplande onderhoudsactiviteiten en bereken de kosten per activiteit. Voeg een realistisch correctief budget en een buffer toe. Presenteer het budget met scenario's en financiële impact. Meer over de onderliggende kostenanalyse lees je in ons artikel over onderhoudskosten verlagen en stilstandkosten berekenen.
