Onderhoud optimaliseren: structureel verbeteren met data en risico
Veel organisaties hebben een onderhoudsprogramma, maar weinig organiseren structurele verbetering. Werkorders worden uitgevoerd, storingen worden hersteld, maar de vraag "doen we het juiste onderhoud?" wordt zelden gesteld. Onderhoud optimaliseren betekent continu evalueren of je onderhoudsstrategieën nog passen bij de actuele risico's en bedrijfsdoelen — en bijstellen waar nodig.
In dit artikel beschrijven we de vijf pijlers van onderhoudsoptimalisatie en hoe je met de PDCA-cyclus structureel verbetert op basis van data en risicoanalyse.
Wat is onderhoudsoptimalisatie?
Onderhoudsoptimalisatie is het proces van structureel verbeteren van je onderhoudsaanpak op basis van data, risicoanalyse en prestatiemeting. Het doel is het optimum te vinden tussen kosten (onderhoudsbudget), risico (kans op falen en gevolgen) en prestatie (beschikbaarheid en productiviteit).
Dit is fundamenteel anders dan onderhoud uitvoeren. Onderhoud uitvoeren is het volgen van het plan; onderhoud optimaliseren is het verbeteren van het plan. De onderhoudsstrategie is het startpunt, maar niet het eindpunt.

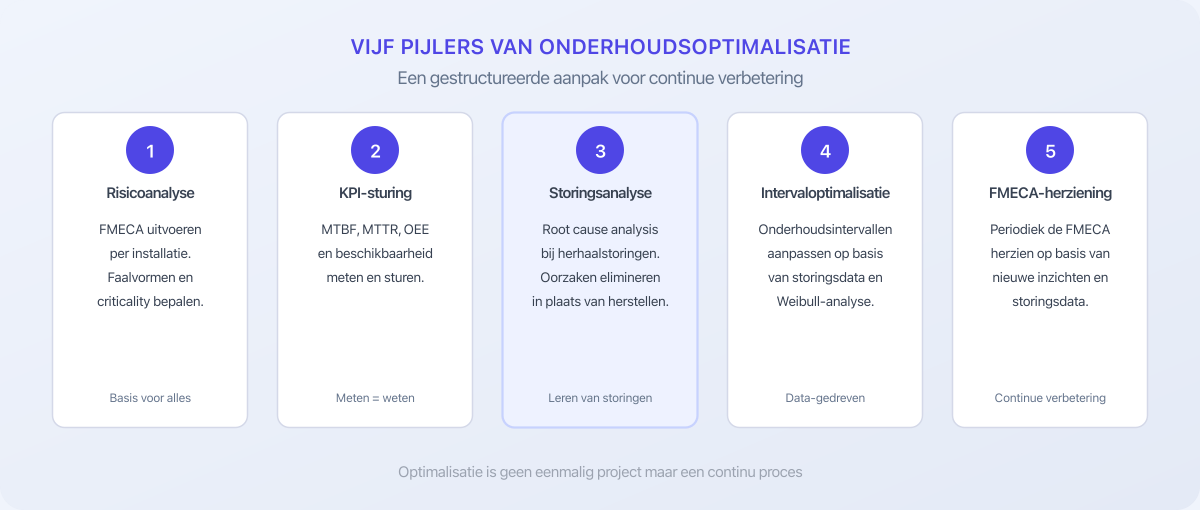

De vijf pijlers van onderhoudsoptimalisatie
Pijler 1: Risicoanalyse. Alles begint bij een systematische risicoanalyse per installatie. De FMECA identificeert faalvormen, classificeert risico's en koppelt faaloorzaken aan onderhoudsactiviteiten. Zonder deze basis optimaliseer je op gevoel.
Pijler 2: KPI-sturing. Meten is weten. Door onderhoud-KPI's als MTBF, MTTR, beschikbaarheid en ratio gepland/ongepland onderhoud structureel te meten, krijg je inzicht in waar de knelpunten zitten. KPI's zonder actie zijn nutteloos; KPI's die leiden tot verbeteracties zijn goud waard.
Pijler 3: Storingsanalyse. Herhaalstoringen zijn een signaal dat de huidige onderhoudsstrategie niet werkt. Systematische root cause analysis (5-Why, Ishikawa) op terugkerende storingen onthult de werkelijke oorzaken en leidt tot structurele verbeteringen.
Pijler 4: Intervaloptimalisatie. Onderhoudsintervallen die ooit op basis van leveranciersinformatie of ervaring zijn vastgesteld, zijn niet per definitie optimaal. Op basis van storingsdata en Weibull-analyse kun je intervallen aanscherpen (als de faalfrequentie hoger is dan verwacht) of verlengen (als preventief onderhoud te frequent is).
Pijler 5: FMECA-herziening. De FMECA is een levend document. Periodieke herziening op basis van nieuwe inzichten, veranderde bedrijfsomstandigheden en actuele storingsdata zorgt dat de risicoanalyse actueel blijft. Dit sluit de verbetercyclus.
De PDCA-cyclus voor onderhoud

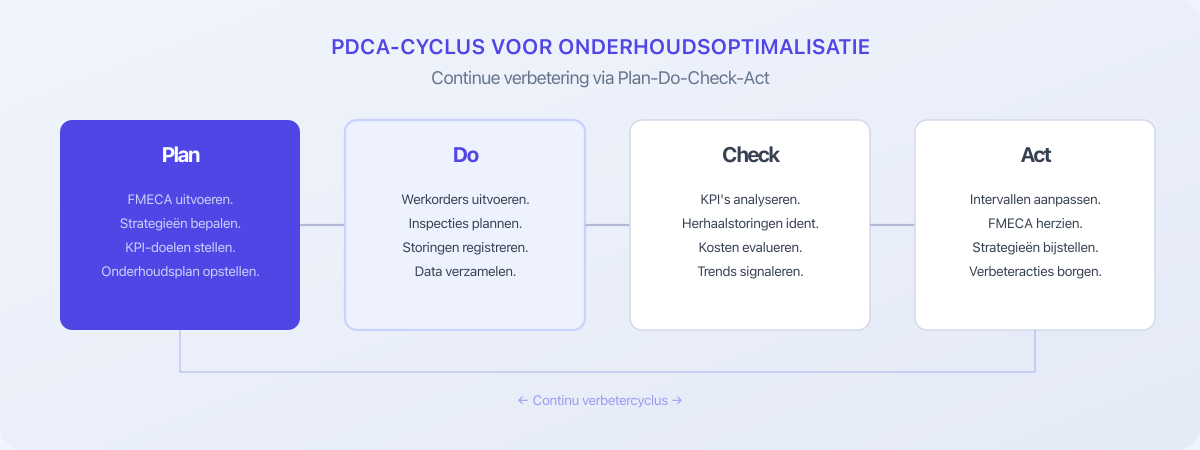

De PDCA-cyclus (Plan-Do-Check-Act) biedt het kader voor continue verbetering:
Plan: voer een FMECA uit, bepaal onderhoudsstrategieën, stel KPI-doelen en ontwikkel het onderhoudsplan.
Do: voer werkorders uit, plan inspecties, registreer storingen en verzamel data. De kwaliteit van de registratie bepaalt de kwaliteit van de analyse.
Check: analyseer KPI's, identificeer herhaalstoringen, evalueer kosten en signaleer trends. Hier ontstaat het inzicht waar verbetering nodig is.
Act: pas intervallen aan, herzie de FMECA, stel strategieën bij en borg verbeteracties. De cyclus start opnieuw met een verbeterd plan.
Data als fundament
Onderhoudsoptimalisatie staat of valt met de beschikbaarheid en kwaliteit van data. De minimale dataset omvat:
- Storingsregistratie: wanneer, wat, waarom en hoe lang? Registreer per storing de installatie, de faalvorm, de oorzaak en de reparatieduur.
- Werkorderhistorie: welk onderhoud is uitgevoerd, wanneer en met welk resultaat?
- Conditiedata: meetwaarden uit inspecties en condition monitoring (trillingen, temperatuur, wanddiktes).
- Kostendata: materiaalkosten, uurkosten en stilstandkosten per installatie.
Organisaties die hun risicogestuurd onderhoud willen optimaliseren, beginnen bij het structureren van deze data.
Veelgemaakte fouten
Optimaliseren zonder baseline. Zonder nulmeting weet je niet of verbeteringen effect hebben. Meet eerst de huidige prestaties (beschikbaarheid, storingsfrequentie, kosten) voordat je wijzigingen doorvoert.
Alleen kosten reduceren. Onderhoudsoptimalisatie gaat niet alleen over kosten verlagen. Het doel is het optimum tussen kosten, risico en prestatie. Bezuinigen op onderhoud bij een kritische installatie verhoogt het risico — en de kosten op termijn.
Eenmalig project. Optimalisatie is geen project met een einddatum, maar een continu proces. De PDCA-cyclus moet structureel in de organisatie zijn verankerd.
Onderhoud optimaliseren met Previx
Onderhoud optimaliseren vereist inzicht in risico’s en faalgedrag. Previx maakt FMECA toegankelijk met een intuïtieve workflow en AI-ondersteuning, zodat je in een fractie van de tijd de juiste verbeteringen doorvoert. Ontdek Previx →
Conclusie
Onderhoud optimaliseren is de stap van onderhoud uitvoeren naar onderhoud verbeteren. De vijf pijlers — risicoanalyse, KPI-sturing, storingsanalyse, intervaloptimalisatie en FMECA-herziening — vormen samen een gestructureerde aanpak voor continue verbetering. De PDCA-cyclus borgt dat optimalisatie geen eenmalig project is, maar een structureel proces.
De basis is altijd een actuele risicoanalyse. Wil je meer weten over de onderhoudsstrategie als vertrekpunt? Lees dan ons artikel over onderhoudsstrategie bepalen of ontdek hoe je met onderhoud-KPI's stuurt op verbetering.
